12月17日,位于江蘇連云港、山東海陽、福建漳州的三大核電工程按下“加速鍵”,中核機械工程先后完成田灣核電8號核島外穹頂鋼模板、海陽核電二期4號核島安全殼二環(CV2R)、漳州核電4號核島鋼襯里模塊一的吊裝工作。作為核電建設主力軍,中核機械工程圍繞核能助力“雙碳”目標,助推核電工程建設“提速快跑”。

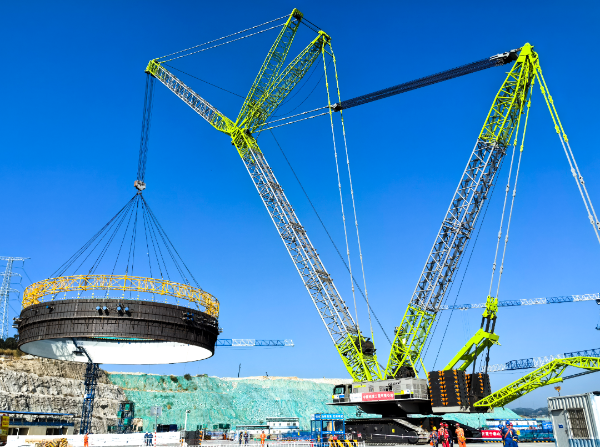

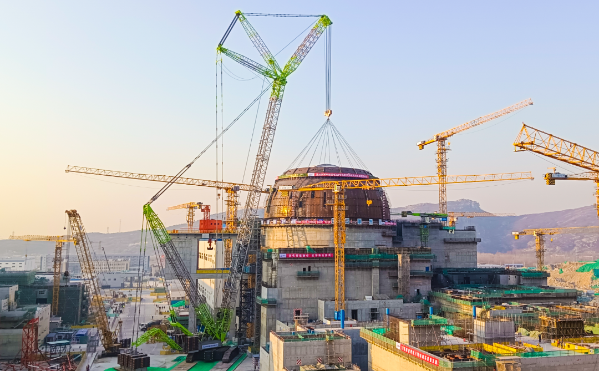

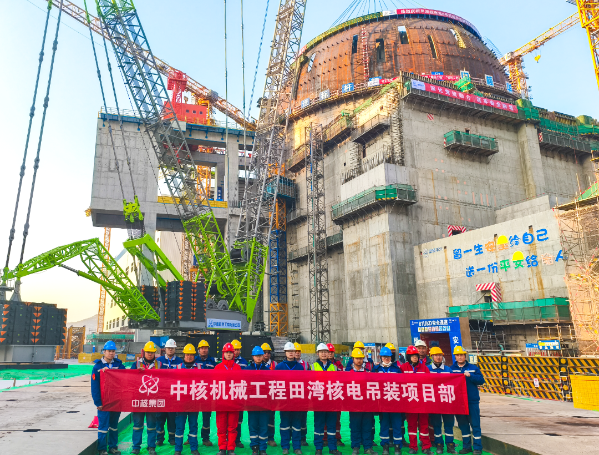

8時9分,田灣核電8號核島反應堆廠房安全殼外穹頂吊裝就位,歷時2時50分,吊裝過程安全有序,平穩可控。
該模塊作為半球形鋼模板結構,吊物總重量可達425噸,由鋼板、加勁肋型鋼、栓釘等構成。本次吊裝難點在于模塊就位過程中安裝物項距離近。吊裝過程中帶載行走距離長,距廠房中心約143.2m,需控制起重機行走道路平整度;索具掛設及摘鉤難度大,吊點數量多,模塊采用18個吊點均勻分布的方式吊裝,外側存在栓釘,在分繩和收繩時存在纏繞風險。
為確保模塊吊裝順利完成,項目部黨支部充分發揮黨建引領作用,對于技術含量高、難度大的關鍵任務,選用經驗豐富、專業能力強的黨員,充分發揮其精湛技藝與深厚知識儲備。項目部以工程推進為出發點、支部建設為切入點、黨員發揮作用為落腳點、打造優質工程為著力點,通過優化施工工藝技術,建立完善的質量控制、安全控制、綠色施工、應急處置措施體系,進一步強化資源整合共享,實現與工程建設同向發力、同頻共振,凝聚起推動工程建設強大合力,全力以赴加快推進工程高標準建設。

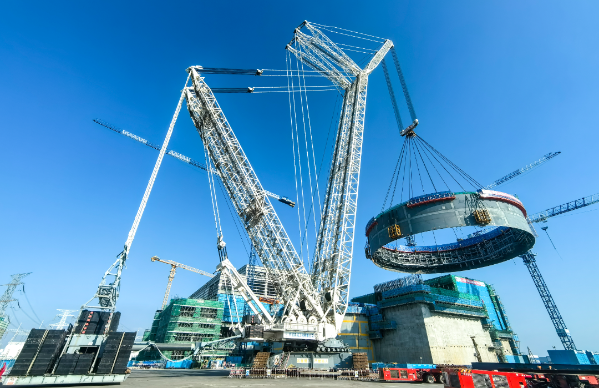

11時39分,海陽核電二期4號核島安全殼二環(CV2R)吊裝就位,歷時1時52分,吊裝過程安全、有序、可控。
CV屬于MC級設備,CV2R本體及附件吊裝總重為707.683t噸,相較于一期模塊化程度更高,具有壁薄、體積大、重量重、變形控制難的特點。同時,該模塊吊裝需要越過障礙物CA01模塊,吊裝高度較高,既要避免與CA01模塊刮、擦、掛碰等情況,又要保持與安全殼第一環一致對接的水平度和垂直度等,對吊車的操作精度要求較高。
面對挑戰,項目黨支部充分彰顯戰斗堡壘作用,堅持落實“整體·協同”工作要求,上下一盤棋,與各方同心協力、精誠合作,一如既往地系統謀劃,依據工程特點與難點,制定科學縝密的吊裝方案,將每個施工步驟細化分解,精準預估潛在風險并前置應對舉措;在組織實施過程中,強化施工現場管理,嚴格把控人員調配、設備運行、物資保障等各個環節,做到責任明晰、流程規范,杜絕任何管理漏洞,在確保質量、安全的前提下不斷挖潛,優化進度、提質增效,形成強大的工程建設合力,有力保障了CV2R模塊吊裝任務的圓滿成功。

11時56分,漳州核電4號核島鋼襯里模塊一吊裝就位,歷時2時58分,為該機組反應堆廠房主體工程及主關鍵路徑工作奠定了堅實基礎。
漳州核電4號機組鋼襯里是反應堆廠房安全殼的主要組成部分,起著防泄漏作用。此次吊裝的鋼襯里模塊一由底板外環板、加腋區、筒體1段和46 件貫穿件套筒組成,吊裝總重量超240余噸,通過2000噸履帶吊經過起升、回轉、行走、變幅等一系列精準動作,安全、順利地吊裝到位。
為確保本次吊裝“絕無一失”,項目黨支部未雨綢繆,全面踐行 “六大控制七個零” 高質量精細化工程項目管理模式,黨員先鋒隊沖鋒在前,與工人先鋒隊緊密協作,引領項目全員攻堅克難。黨員骨干深入施工一線,帶頭落實各項任務,圍繞勘察站位、空鉤模擬、網架試吊等關鍵工藝流程嚴格把關;同時,積極協同參建單位,全方位落實要素保障,從設備進場、場地清理到技術交底,做到無縫對接,嚴格依照施工方案與作業規范步步推進,成功攻克設備受風面積大、對接精度要求近乎苛刻、施工現場交叉作業及周邊環境復雜多變等諸多吊裝難題,最終高質高效地完成4 號機組首次大件吊裝,展現強大團隊凝聚力與戰斗力。
百尺竿頭更進一步,中流擊水正當其時。展望未來,中核機械工程將保持戰略定力,推動目標落地,搶抓核能發展“黃金十年”戰略機遇,聚焦“雙碳”目標,為全力助推核電建造模塊化施工,提供“更重、更遠、更安全”的專業化吊運一體化服務,以精品吊裝工程打造“國內領先、國際一流的大件吊裝運輸‘全能型’數字化整體服務商”金字招牌。
